4D BIM pastaraisiais metais sulaukė didelio dėmesio. Tai metodas, kuris prideda laiko ir išteklių dimensiją kuriant informacinius modelius. Susėdome su Granlund šios srities ekspertu Jouni Ojala ir aptarėme transformuojantį 4D BIM poveikį ir kaip jį pritaikyti planuojant projektavimą.
Mano 2021 m. interviu su Jouni aptarėme 4D BIM praktinius dalykus. Tada jis vadovavo Lean 4D – startuoliui, kurį vėliau įsigijo Granlund. Jouni komanda ir toliau teikia tokias pačias 4D BIM planavimo paslaugas, kaip ir anksčiau, bet dabar kaip pirmaujančios projektavimo ir konsultavimo įmonės dalis.
Apgailėtina tvarkaraščio padėtis
Statybų grafikas yra viso projekto pagrindas. Deja, Suomijos generaliniai rangovai paprastai neinvestuoja pakankamai laiko ir žinių, kad būtų kuo išsamesnis. Jouni cituoja agentą iš statybų bendrovės, kuris atvirai apibūdino esamą planavimo lygį kaip „siaubingą“, nurodydamas, kad reikia tobulėti.
GE nori išlaikyti tvarkaraštį schematiškai. Tokiu būdu jie gali užsitikrinti laisvą žaidimo lauką, kad galėtų prisitaikyti viduje, kad išvengtų grafiko viršijimo. Tačiau toks grafikas nėra veikiantis įrankis sudėtingam projektui valdyti.
Kiekvienas projekto dalyvis gali pats susikurti užduočių sąrašus, tačiau niekas negali sudaryti išsamaus, gerai sinchronizuoto tvarkaraščio iš dešimčių atskirų dalių.
Klientai gali reikalauti geresnių paslaugų iš GE. Tačiau jie nenori įsitraukti į statybų planavimą, nes baiminasi, kad gali būti atsakingi už rezultatą.

4D BIM transformacinis potencialas

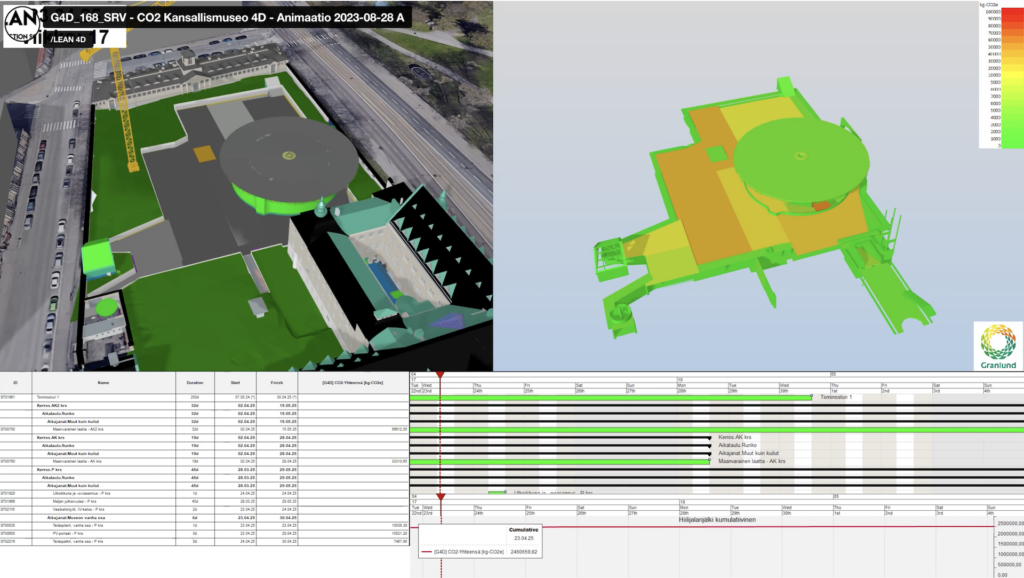

4D BIM leidžia rangovams virtualiai statyti pastato ar infrastruktūros projektą. Tai suteikia projekto kontrolę gamybos lygiu.
Perėjimas prie 4D planavimo reiškia ne tik darbų sekos kūrimą popieriuje; reikia investuoti pakankamai pastangų, kad tvarkaraščiai būtų realūs ir įgyvendinami.
Jouni apibūdina 4D BIM pranašumus, pabrėždamas jo gebėjimą konkrečiai pateikti elementus ar elementų grupes projekto laiko juostoje. Šis granuliuotas metodas užtikrina, kad detalės teoriškai tiktų ir būtų įmanomos bei patikrinamos realiame lygmenyje.
Toks kontrolės ir skaidrumo lygis turėtų būti lengvai parduodamas. Tačiau taip nėra. 4D BIM meta iššūkį status quo, kai generalinis rangovas turi nuosavybės teisę į tvarkaraštį. Štai kodėl 4D BIM koncepciją ir paslaugą parduoti GE pasirodė sudėtinga.


Pralaužia naują žemę
Neseniai Jouni komanda atrado naują areną: 4D BIM projektavimo planavimui.
Nauja paslauga patenkina statybos užsakovų ir jų projektų vadovų poreikį. Šie žmonės yra atsakingi už projektavimo tvarkaraščių sudarymą, tačiau paprastai neturi priemonių tai padaryti efektyviai.
„Projektavimo tvarkaraščiai iš tikrųjų neegzistuoja ir nėra tinkamai stebimi“, – pastebi Jouni.
Projektavimo tvarkaraščiai šiuo metu yra tuščia erdvė, į kurią neseniai atvyko Jouni komanda su puikiais rezultatais. Daugelis klientų džiaugiasi galimybe sutvarkyti projektavimo tvarkaraštį ir sinchronizuoti su statybomis.
„Siekiame optimizuoti projektavimo grafiką panašiai kaip ir statybos grafiką“, – pabrėžia Jouni. „Tokiu būdu galime užtikrinti pastovų proceso eigą ir nuoseklų išteklių naudojimą.
Virtualus dizaino planavimas
Jouni paaiškina, kaip planuojant projektavimo užduotis naudojama ta pati logika kaip ir statybos grafikuose. Tai reiškia, kad tvarkaraščiai turi būti realistiški ir užtikrinti, kad projektavimo užduotys būtų įmanomos ir jas būtų galima patikrinti realiame gyvenime.
Pradiniame projektavimo tvarkaraštyje kaip atspirties taškas naudojamas architekto erdvės modelis. Paprastas modelis nurodo projektuojamo ploto vietą ir apimtį.
Įprasta, kad rangovas prašo projektų be įspėjimo tą pačią dieną, kai jų prireikia. 4D BIM užtikrina, kad dizaineriai aktyviai žinotų, ką jie turėtų dirbti šiandien, kad greitai patenkintų statybos poreikius.
Daug žadantys rezultatai
Jouni pasakoja apie sėkmingą projektavimo grafiko projekto istoriją, kuri iš pradžių buvo sutikta skeptiškai, bet galiausiai paskatino visus dalyvaujančius suvokti jo naudą.
„Net mūsų firmoje EP projektavimo projektų vadovai iš pradžių buvo skeptiški. Kai automatiškai sugeneravome išteklių planą ir sąskaitų faktūrų prognozes kaip grafiko spaudinį, jų akys atsivėrė“, – praneša Jouni.
4D BIM sutaupo rankinio darbo valandas ir, dar svarbiau, perduoda ryšius tarp projektavimo disciplinų ir rangovų. Šis požiūris užtikrina, kad visos suinteresuotosios šalys suprastų savo vaidmenis ir atsakomybę, sumažintų nesusikalbėjimą ir neefektyvumą.
Pradinė sėkmė paskatino vėlesnį pritaikymą keliuose subprojektuose, parodančius praktinę 4D BIM vertę didinant planavimo proceso aiškumą ir tvarką.
Ateities perspektyvos
Jouni teigia, kad jo komandos planavimo darbas yra gana paprastas, tačiau stebėtina, kad generaliniai rangovai neturi darbuotojų, kurie galėtų tai atlikti. Štai kodėl jo komanda yra maksimaliai pajėgi net ir dabartinio statybų nuosmukio metu.
4D BIM suteikia daug informacijos statybų valdymui. Jouni numato kitą logišką žingsnį: skaitmeninių įrankių integravimą kassavaitiniam ir kasdieniniam svetainių valdymui. Pavyzdžiui, „Bentley's Synchro 4D Pro“ yra mobilioji programėlė, skirta bendrauti su svetaine.
Kiekvienas darbuotojas galėjo peržiūrėti savo kasdienes užduotis mobiliajame įrenginyje ir pranešti, kada darbas yra pradėtas ir baigtas. Informacija būtų susieta su sąskaitų faktūrų patvirtinimais. „Imerso“, statybų stebėjimo programinė įranga, galėtų būti integruota, kad padėtų automatizuoti pažangos stebėjimą.
Internacionalizacija
Baigdami palietėme tarptautinį 4D BIM pritaikymą. Keletas konsultantų Vokietijoje ir JK teikia paslaugas, panašias į Granlund, tačiau nebūtinai yra orientuoti į duomenis.
Jouni aprašė jų bandomąjį projektą Vokietijoje, skirtą Bavarijos pastatų kontrolės institucijai. Jis taip pat paminėjo dar vieną infrastruktūros konsultanto, ieškančio partnerio skaitmeniniams dvyniams sukurti, pilotą JAV.
Jouni Ojala interviu siūlo įtikinamą perspektyvą apie didėjančią 4D BIM svarbą statybų pramonėje. Tai pabrėžia būtinybę kultūriniams pokyčiams sektoriuje pritaikyti naujas technologijas, kurios žada didesnį efektyvumą ir geresnius projektų rezultatus.
Norėdami sužinoti daugiau apie Granlund 4D planavimo paslaugas, apsilankykite https://www.granlundgroup.com/services/4d-scheduling-services/
